近期,随着35千伏Ⅱ段母线冲击送电一次成功、2号主变顺利带电,由亨通电力检修公司承建的咸阳110千伏亭北变35千伏开关柜更换工程Ⅱ段改造任务顺利完成。目前,该段6面全新开关柜已全部就位,各项验收指标达到投运标准,区域电网供电承载能力和抗风险能力得到进一步提升。

送电过程中,作业人员在35千伏Ⅰ、Ⅱ母电压互感器二次侧完成核相,并在1号、2号主变穿墙套管处实施一次定相。经核查,相序全部正确,设备带电运行平稳可靠。考虑到站内周边带负荷用户不能停电,亭风线暂不具备倒换至Ⅱ段运行条件,现场采取将负荷接入亭口线过渡运行的方案,在最大限度保障用户不间断供电的前提下完成本段投运。
工程启动以来,施工团队坚持从图纸会审、实地勘查到专项施工方案编制逐一细化落实。受站内原有布局制约,可作业空间十分局促。勘查阶段,工作人员多次赴现场反复放线、精准丈量,提前研判并消除潜在施工堵点,为后续作业奠定技术基础。

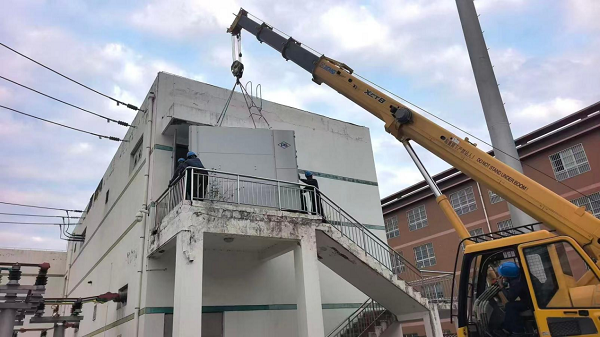

本次施工面临通道狭窄、作业空间有限等实际困难,大型施工机具无法抵达作业面。由于高压室位于二楼,设备转运和就位不具备机械作业条件,大量工序依靠人力搬运、人工实施。面对工期紧张、参建力量有限等压力,参建人员连续作业,精细完成旧柜拆除、新柜就位、接线安装等关键工序,并将安全管控和工艺标准贯穿施工全过程。

工程推进过程中,国网陕西省供电公司飞检组、国网咸阳供电公司安监部、运检部及亨通电力集团公司安监部相关负责人多次赴现场督导检查,围绕安全管控、施工工艺和风险防控提出指导意见。亨通电力检修公司管理人员坚持每日扎根一线,靠前指挥、现场协调,及时化解施工堵点难点,压实安全与质量责任。
此次Ⅱ段开关柜顺利投运,有效消除了老旧设备长期存在的运行隐患,进一步优化了亭北变35千伏侧供电架构。下一步,参建队伍将做好新投设备跟踪巡视,稳步推进35千伏Ⅰ段改造筹备实施,持续夯实区域电网运行基础,为周边用户安全稳定用电提供保障。(通讯员 周颖)
